시공 이야기
의뢰는 분당구 소재 고층 아파트의 설비 교체 공사였습니다. 문제는 엘리베이터와 현관 폭이 새 장비 크기를 감당하지 못한다는 점이었습니다. 기존 출입구로 억지로 밀어 넣다가 벽 마감과 도어 프레임에 손상이 생긴 다른 현장 사진까지 보여주시며, 이번엔 처음부터 제대로 해달라고 하셨습니다.

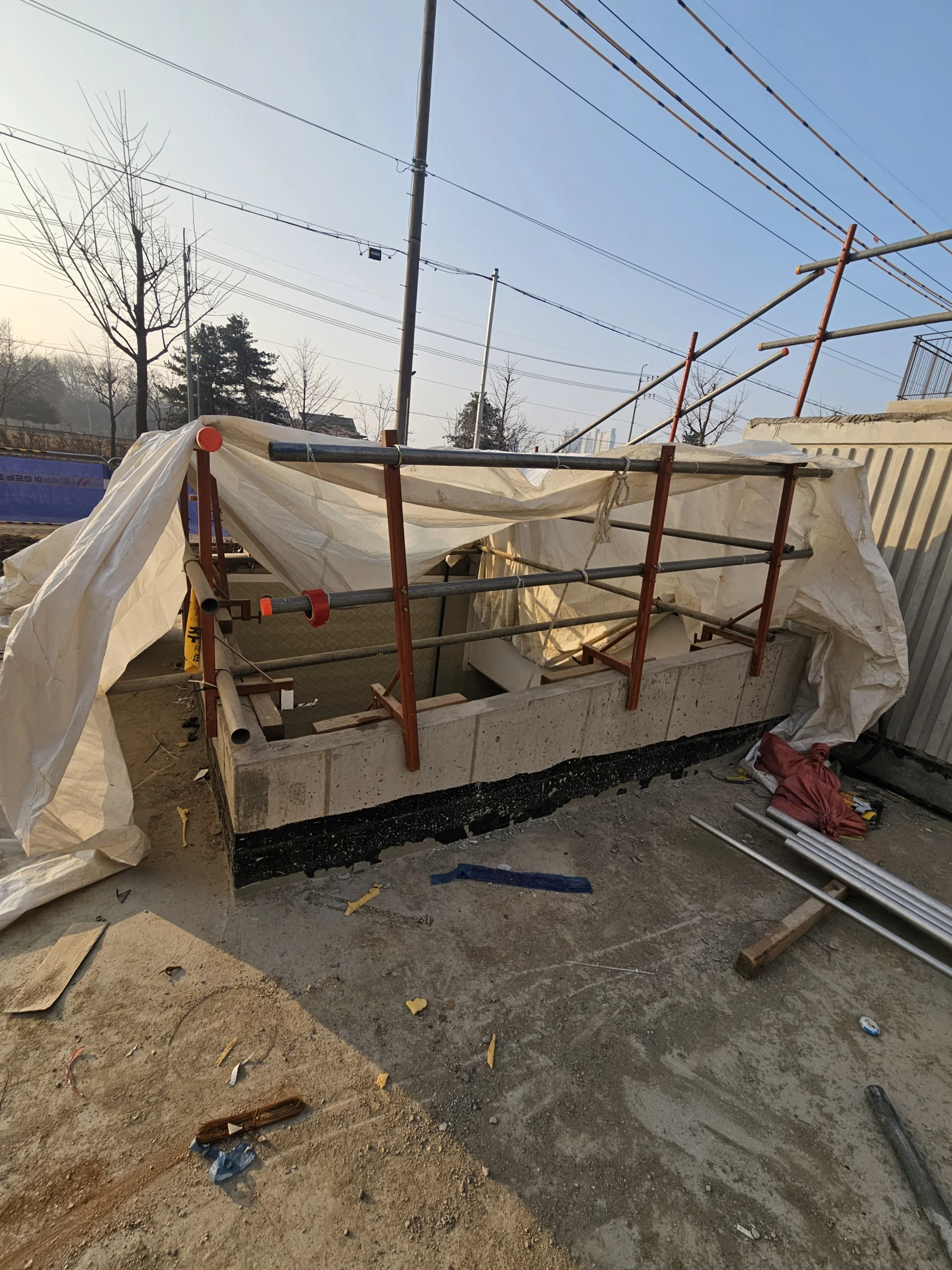

현장에 도착해 먼저 줄자와 레이저 레벨로 반입 대상 장비의 실제 치수를 재확인했습니다. 외벽 구조를 파악하기 위해 내부에서 타공 탐지기를 돌려 배근 위치와 배선 경로를 확인한 뒤, 하중에 영향을 주지 않는 지점을 개구 위치로 결정했습니다. 콘크리트 코어 드릴로 모서리를 선공한 다음 다이아몬드 블레이드 커터로 사각 개구를 냈고, 절단면에는 즉시 각관 보강틀을 세워 구조 안전을 확보했습니다.

장비 반입이 끝난 뒤에는 개구부를 경량 블록과 시멘트 모르타르로 복구하고, 외부 면은 기존 외장 마감재와 색상을 맞춰 퍼티·도장 처리했습니다. 실내 쪽은 석고보드 한 겹을 덧대고 도배가 가능한 상태로 마감해 드렸습니다. 작업 당일 반입과 복구까지 마무리됐고, 장비는 지정 위치에 정상 설치됐습니다.
분당처럼 1990년대 준공 아파트는 현관 폭이 현재 대형 설비 기준보다 좁게 설계된 경우가 많습니다. 장비반입구는 임시 개구인 만큼, 개구 전 구조 검토와 복구 계획을 함께 세워야 나중에 균열이나 결로 문제가 생기지 않습니다.
이 현장 시공 포인트
- 탐지기로 배근·배선 확인 후 안전 지점에 개구 — 구조 손상 없음
- 다이아몬드 커터 절단 즉시 각관 보강틀 설치로 작업 중 하중 분산
- 반입 완료 후 블록+모르타르+도장까지 당일 복구로 마감 깔끔
- 외벽 색상 맞춤 도장 처리 — 개구 흔적 최소화
자주 묻는 질문
장비반입구를 만들면 외벽 방수나 단열에 문제가 생기지 않나요?
복구 시 방수 모르타르와 단열재를 기존 벽체와 동일한 사양으로 채워 넣기 때문에, 시공을 제대로 하면 방수·단열 성능은 원상 복구됩니다. 다만 외부 마감 도장이 완전히 건조되기 전 우기가 겹치면 침습 위험이 있어, 날씨를 보고 시기를 정하는 것이 중요합니다.
아파트 외벽 개구는 관리사무소 허가가 필요한가요?
대부분의 공동주택 관리규약상 외벽 구조 변경은 사전 동의 절차가 필요합니다. 작업 전 관리사무소에 공사 계획서를 제출하고 서면 동의를 받아두는 것이 분쟁을 예방하는 방법입니다. 저희는 요청 시 작업 계획서 작성을 도와드립니다.
장비반입구는 어떤 방법으로 벽을 뚫기 때문에 구조에 문제가 없나요?
이 현장에서는 개구 전에 타공 탐지기로 배근과 배선 경로를 먼저 확인했습니다. 하중에 영향을 주지 않는 지점을 골라 코어 드릴로 모서리를 선공하고 다이아몬드 블레이드 커터로 절단했습니다.
반입할 장비 크기에 맞춰 장비반입구 규격은 어떻게 정하나요?
도면만 믿지 않고 현장에서 줄자와 레이저 레벨로 반입 대상 장비의 실제 치수를 다시 쟀습니다. 이 치수를 기준으로 사각 개구 크기를 정했고, 엘리베이터와 현관 폭으로는 들어갈 수 없다는 점도 함께 확인했습니다.
장비반입구를 낸 뒤 벽은 어떤 자재로 복구하나요?
반입이 끝난 뒤 개구부를 경량 블록과 시멘트 모르타르로 메웠습니다. 외부는 기존 외장 마감재와 색을 맞춰 퍼티와 도장으로 처리했고, 실내는 석고보드를 한 겹 덧대 도배가 가능한 상태로 마감했습니다.
장비반입구 작업 중에 절단한 벽이 약해지지는 않나요?
절단 직후에 각관 보강틀을 바로 세워 작업 중 하중이 분산되도록 했습니다. 이 현장은 반입과 복구를 당일 마무리해 개구 상태로 두는 시간을 줄였고, 장비는 지정 위치에 정상 설치됐습니다.
